出口柴油發電機組的運輸安全核心圍繞設備本體防護、固定防移位、防潮防腐蝕、物流鏈路銜接四大維度,覆蓋裝貨前預檢、運輸固定、多場景防護、物流全流程管控,同時適配海運 / 陸運 / 國際聯運等不同運輸方式,兼顧海關查驗與目的港提貨的銜接,以下是可直接落地的全流程標準化操作方案,從源頭規避運輸顛簸、環境侵蝕、裝卸失誤等風險:
一、裝貨前:設備預檢與基礎防護,從源頭消除隱患
柴油發電機組屬于精密機電設備,油路、水路、電路是防護重點,裝貨前必須完成全維度預檢和密封處理,避免運輸中出現滲漏、短路等問題:
核心系統密封防護
油路:燃油箱加注至1/4 容積(既防止顛簸溢油,又避免箱內形成冷凝水),油箱口加防爆密封蓋 + 防水膠帶纏繞,燃油管路接頭用塑料護帽密封,柴油濾清器套防水膜;
水路:冷卻系統排空冷卻液(低溫運輸 / 跨寒帶航線必做,避免凍裂管路),若需保留冷卻液則加注防凍液(冰點適配運輸航線最低溫),水箱口、水泵接頭用密封塞封堵;
電路:電瓶正負極加裝絕緣防護套,斷開電瓶連接線(防止運輸中短路放電),控制柜關閉總電源,面板貼防水保護膜,接線端子用塑料帽密封,傳感器、儀表等精密部件套防震泡沫套;
排氣 / 進氣:排氣管套耐高溫防水罩,空氣濾清器加密封蓋,防止灰塵、海水、雨雪滲入。
外觀與易損件防護

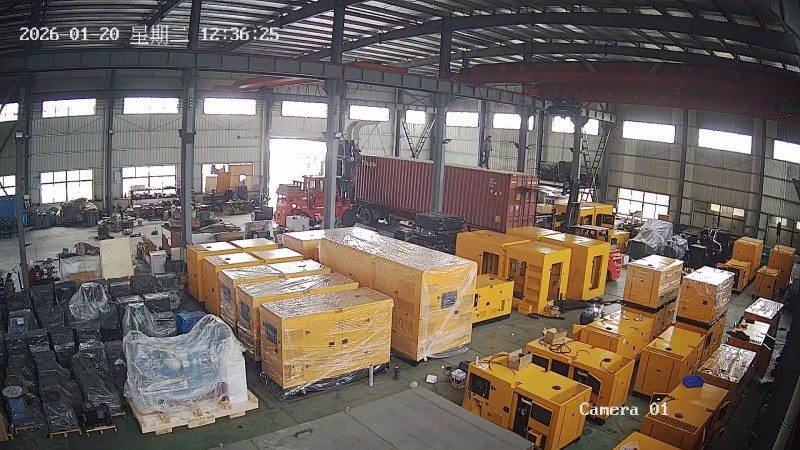

機組整體包裹海運級 PE 覆膜編織袋(耐磨、防水、防刮),散熱器、風扇、儀表盤等易損件用定制防震泡沫板 + 硬紙板單獨包裹,并用扎帶固定,避免裝卸時剮蹭、碰撞;
底座、吊耳、地腳螺栓等金屬部位噴涂防銹劑(適配海運高鹽霧環境),外露螺絲用塑料護帽套好,防止銹蝕、磕碰變形。
配件與資料規范收納
隨機備件(濾芯、螺栓、保險絲等)、工具包用防水密封箱裝好,箱身標注配件名稱,固定在機組底座旁的空余位置(避免壓損),嚴禁散放;
產品說明書、合格證、報關資料、保修卡等紙質文件,密封在防水文件袋中,貼在控制柜內側或固定在配件箱上,便于目的港提貨和安裝。
二、核心環節:專業固定,徹底規避運輸顛簸導致的移位 / 損壞
發電機組重量大(少則幾百公斤,多則數十噸),運輸中最核心的風險是顛簸導致的移位、晃動,進而造成底座變形、管路斷裂、部件脫落,固定需遵循重心居中、多點加固、軟硬結合原則,適配集裝箱、框架箱、平板柜等不同裝載容器:
(一)集裝箱裝載固定(≤800kW,整體入柜 / 拆分入柜通用)
基礎鋪墊
集裝箱內地面滿鋪加厚防潮膜 + 熏蒸級木質托盤 / 鋼托盤(IPPC 標識齊全,適配目的港清關),托盤與集裝箱底板用膨脹螺栓固定,避免托盤移位;機組落位在托盤正中央,保證機組重心與集裝箱重心重合,杜絕頭重腳輕。
分級固定(按機組功率適配)
小功率(≤200kW):底座四周用三角木 / 橡膠楔緊塞(與集裝箱底板、托盤無縫貼合),每側用高強度滌綸綁帶(破斷拉力≥5T) 斜向拉固在集裝箱角件上(每側至少 2 道,綁帶與底座接觸處加金屬護角,防止割破綁帶),綁帶張緊度以 “無松動、不擠壓底座” 為宜;
大功率(200-800kW):在三角木楔緊的基礎上,增加鋼質拉環 + 鋼絲繩固定,將鋼絲繩一端連接機組廠家標注的專用吊耳 / 底座加強筋,另一端通過卸扣固定在集裝箱角件上,鋼絲繩用緊線器張緊(每側至少 1 道),同時在機組底座與托盤之間加防震橡膠墊(厚度 5-10cm),緩沖運輸顛簸的沖擊力。
空隙填充
集裝箱內機組與箱壁、機組與配件箱之間的空隙,用泡沫板、珍珠棉、充氣防撞袋填充,杜絕運輸中設備左右、前后晃動,同時避免配件移位撞擊機組本體。
(二)框架箱 / 開頂箱裝載固定(>800kW,重型機組專屬)
承重與重心把控:框架箱提前檢查承重梁強度,機組落位在承重梁正上方,大型機組采用 “雙承重梁對稱支撐”,防止框架箱變形;若機組拆分(發動機、發電機、控制柜分離),重型部件(發動機)靠框架箱前部擺放,輕型部件靠后,整體重心控制在框架箱前 1/3 處。
超強固定方案:機組底座直接與框架箱承重梁用螺栓焊接 / 高強度地腳螺栓固定(焊接后做好防銹處理),底座四周用鋼制擋塊焊接在承重梁上,徹底杜絕移位;同時在機組兩側加裝防護欄(與框架箱固定),防止裝卸和運輸中剮蹭。
頂部防護:開頂箱裝載時,機組頂部覆蓋雙層海運防雨篷布(外層耐磨、內層防水),篷布邊緣用壓條 + 螺栓固定在框架箱四周,篷布下方鋪防潮膜,防止雨水、海水、積雪滲入。
(三)通用固定禁忌
? 嚴禁將機組固定在集裝箱 / 框架箱的非承重部位(如箱壁、側板);? 嚴禁用鐵釘、普通麻繩固定(海運顛簸易松動、斷裂);? 嚴禁吊耳、水箱、油箱、控制柜等非承重部位作為固定點;? 嚴禁機組重心偏移,單側空隙過大未做填充。
三、全場景防護:適配海運 / 陸運 / 寒帶 / 熱帶航線,規避環境侵蝕
柴油發電機組運輸途經海洋、不同氣候帶,高鹽霧、高溫高濕、低溫結冰、沙塵是主要環境風險,需根據運輸航線做針對性防護,實現防潮、防鹽霧、防高溫、防低溫的全方位防護:
1. 海運核心防護(最關鍵,適配所有海運航線)
集裝箱內放置海運專用干燥劑(硅膠干燥劑,20 尺柜≥6 包,40 尺高柜≥12 包,散貨 / 框架箱按體積加倍),干燥劑懸掛在集裝箱頂部 / 框架箱四周,避免直接接觸機組;
集裝箱箱門內側貼加厚防潮膜,密封膠條檢查無破損、老化,若膠條密封不嚴,用防水膠帶纏繞加固,杜絕海水、潮氣從縫隙滲入;
框架箱 / 開頂箱的金屬部位(承重梁、防護欄)噴涂海洋級防銹漆,機組底座與框架箱接觸處加防腐橡膠墊,規避海運高鹽霧導致的銹蝕。
2. 陸運 / 跨境聯運防護(適配中歐班列、東南亞陸運等)
安排全封閉廂式拖車運輸,避免機組暴露在雨雪、沙塵中,拖車車廂內鋪防潮膜,加裝固定點(與機組綁帶銜接);
跨山區 / 顛簸路段的運輸,在機組底座下加加厚防震橡膠墊,減少路面顛簸的沖擊力;
跨境陸運需適配不同國家的限重、限高要求,提前規劃路線,避免裝卸時因尺寸 / 重量不符導致設備損壞。
3. 極端氣候防護
寒帶航線 / 冬季運輸:排空冷卻系統所有液體,電瓶單獨拆卸用保溫箱裝好(避免凍裂),機組外露水管、油管套保溫棉,集裝箱內放置防冷凝劑,防止箱內溫度驟變形成冷凝水;
熱帶航線 / 夏季運輸:控制柜內放置防潮除濕包,避免高溫高濕導致電路板短路,機組表面的覆膜預留少量透氣孔(防止箱內溫度過高形成水汽),但需做好防水遮擋,避免水汽滲入。
四、裝卸管控:規范操作,避免人為失誤導致的設備損壞
裝卸環節是運輸安全的重要節點,叉車、吊車的不規范操作易造成機組傾倒、剮蹭、吊耳斷裂等問題,需明確裝卸操作規范,安排專人指揮,全程監督:
吊裝操作要求
必須使用機組廠家標注的專用吊耳,嚴禁吊水箱、油箱、散熱器、控制柜等易損部位,吊耳與吊具(鋼絲繩 / 吊帶)之間加卸扣,避免硬拉硬拽;
吊車吊具選用適配機組重量的規格(鋼絲繩破斷拉力≥機組重量的 6 倍,吊帶破斷拉力≥機組重量的 4 倍),吊具與機組接觸處加防滑 / 防刮墊,避免剮蹭機組表面;
吊裝時設專人指揮(持專業指揮證),吊裝區域設置警示線,禁止無關人員進入,吊裝速度平穩,避免機組晃動、旋轉,精準落位在裝載容器的指定位置。
叉車操作要求
叉車選用額定載重量≥機組重量 1.2 倍的規格,叉車臂墊厚木方 / 橡膠墊,插入機組底座的叉車槽內(嚴禁直接叉機組本體),叉車臂完全伸開,保證機組受力均勻;
叉車行駛速度緩慢(≤5km/h),轉彎、剎車平穩,避免機組傾倒,裝卸集裝箱時,叉車與集裝箱保持水平,嚴禁斜向裝卸。
裝卸全程留檔
裝卸全過程拍照 / 錄像,照片需清晰包含機組銘牌、吊裝 / 叉車操作細節、固定情況、集裝箱 / 框架箱號,視頻從預檢、裝卸、固定到封箱全程記錄,留存給貨代、保險公司和目的港客戶,避免運輸糾紛。
五、物流全鏈路管控:從工廠到目的港,全程可追溯
運輸安全不僅是設備本身的防護,還包括物流鏈路的銜接,避免因集裝箱滯留、封條破損、海關查驗失誤等外部因素導致設備損壞,需做好物流節點管控、資料同步、應急處理:
物流節點精準對接
提前與貨代、拖車公司、港口溝通,明確裝貨時間、提柜時間、到港時間、查驗時間,避免集裝箱在工廠 / 港口堆場長時間滯留(尤其是雨雪、高溫天氣);
集裝箱從工廠到港口的運輸,安排專人跟車,實時反饋運輸狀態,避開積雪、結冰、積水路段,確保集裝箱封條完好。
封箱與標識規范
裝貨完成后,立即貼海關正規封條,記錄封條號、集裝箱號,同步給貨代和目的港客戶,嚴禁私自開啟封條;
集裝箱 / 框架箱身標注清晰的國際貨運標識,包括:嘜頭(目的港、客戶名稱、合同號)、機組型號、毛重 / 凈重、重心點、“易碎品”“防潮”“防倒置”“重心點”“禁止攀爬” 等,同時標注 “柴油發電機組(機電設備)”,便于港口裝卸和海關查驗。
海關查驗銜接
提前向海關報備貨物屬性(機電設備,無易燃易爆危險品,柴油加注量符合規范),提供設備預檢報告、固定方案,申請機電產品專用查驗通道,避免查驗人員不規范操作導致設備損壞;
查驗時安排工廠專業技術人員到場配合,指導查驗人員裝卸、挪動設備,查驗完成后立即重新檢查設備固定、密封情況,更換破損的防護材料和干燥劑,重新貼好封條。
保險與應急處理
購買海運一切險 / 陸運一切險,保險金額覆蓋設備貨值 + 運輸費用 + 關稅,明確保險責任包含設備移位、碰撞、銹蝕、環境侵蝕等所有運輸風險;
制定物流應急方案:若運輸中出現封條破損、防護材料損壞、設備輕微移位等問題,立即通知貨代、保險公司,安排專業人員到場處理,避免損失擴大;若出現設備嚴重損壞,立即啟動保險理賠,同步安排備用設備補發。
六、目的港提貨銜接:最后一公里,保障設備完好交付
運輸安全的終點是目的港完好提貨,需提前與客戶 / 目的港代理溝通,明確提貨操作規范,避免目的港裝卸、短途運輸的二次損壞:
提前將設備固定圖、裝卸操作規范、防護材料拆除說明發送給客戶 / 目的港代理,指導其安排專業的裝卸設備和技術人員;
要求目的港提貨時,先檢查集裝箱 / 框架箱封條、外觀是否完好,再開箱檢查設備固定、防護情況,拆除防護材料時避免使用尖銳工具,防止剮蹭機組;
目的港短途運輸安排全封閉拖車,做好防震、防潮防護,避免設備在最后一公里出現損壞。
